Como funciona o licenciamento de construção em Portugal
Se tem um terreno, uma ideia de projeto ou uma obra que precisa de avançar, é provável que já se tenha deparado com uma dúvida recorrente: o que é necessário para obter a licença de construção em Portugal? Que documentos preparar? A que entidade recorrer? Quanto tempo demora? Em Portugal, o licenciamento urbano envolve várias entidades, documentação técnica específica e prazos legais definidos a nível nacional, embora a sua aplicação concreta varie conforme a câmara municipal, o tipo de obra e as condicionantes locais da zona onde o imóvel se localiza.
A boa notícia é que o processo tem regras claras, definidas pelo Regime Jurídico da Urbanização e Edificação (RJUE) e atualizadas pelo Decreto-Lei n.º 10/2024. Trabalhar com uma equipa técnica que coordene arquitetura, engenharia e consultoria desde o início ajuda a reduzir riscos de devolução, retrabalho e atrasos evitáveis. Resta perceber que tipo de autorização precisa, que documentos reunir, como submeter o pedido à câmara municipal e o que esperar em termos de prazos e custos, incluindo as alterações introduzidas pelo DL n.º 10/2024 ao licenciamento de construção em Portugal.
Atualização 2026: o novo RJUE (Decreto-Lei n.º 108/2026) e o fim do RGEU
O regime mudou. O Decreto-Lei n.º 108/2026, de 29 de maio, a maior revisão do RJUE dos últimos anos, entrou em vigor a 1 de outubro de 2026 e reduz o controlo prévio da câmara, transferindo mais responsabilidade para o requerente e para os técnicos. Em paralelo, o DL 108/2026 mantém prevista a revogação do RGEU (Regulamento Geral das Edificações Urbanas), mas essa revogação só produz efeitos com a entrada em vigor do futuro diploma que definir as normas técnicas da edificação (a elaborar com base nos contributos das ordens profissionais). Até lá, as regras técnicas de construção mantêm-se aplicáveis, publicadas através do SILUC (Sistema de Informação sobre Legislação do Urbanismo e da Construção).
O que muda, em resumo:
- Comunicação prévia generalizada: a maioria das operações em zonas com parâmetros já definidos em plano passa a seguir comunicação prévia — início de obra mais rápido, com o controlo da câmara a ser feito sobretudo a posteriori.
- Regresso do «título» urbanístico: não é um documento único, mas um conjunto de documentos (artigo 4.º-A): na licença, o comprovativo do pagamento das taxas e encargos, o último formulário com a síntese da operação urbanística e a notificação do deferimento expresso (ou o comprovativo da submissão, em caso de deferimento tácito); na comunicação prévia, o comprovativo do pagamento, o modelo preenchido e o comprovativo da submissão. Havendo cedências, junta-se o respetivo comprovativo.
- Mais proteção do comprador: nos negócios que envolvam a transmissão de terrenos para construção urbana, de edifícios construídos ou em construção ou de frações autónomas, o conservador, notário, advogado, solicitador ou outra entidade legalmente competente tem de mencionar, sob pena de anulabilidade do negócio, a existência do título urbanístico (quando exibido), a declaração do vendedor de que dele dispõe ou a declaração de que não dispõe (artigo 4.º-A, n.º 14).
- Nulidade: prazo reduzido para 3 anos: em regra, a declaração administrativa de nulidade de licenças e de decisões sobre pedidos de informação prévia passa a ter de ocorrer no prazo de três anos, caducando no mesmo prazo a ação administrativa e a ação popular, com exceção dos monumentos nacionais e respetivas zonas de proteção e com alargamento quando os factos constituam crime.
- Deferimento tácito mantém-se, com novos prazos: até 30 de setembro de 2026 (regime do DL n.º 10/2024), o pedido de licenciamento considerava-se deferido ao fim de 120, 150 ou 200 dias, conforme a área e o tipo de operação; a partir de 1 de outubro, após o saneamento (20 dias), a câmara delibera sobre o projeto de arquitetura em 30 dias (prorrogáveis uma vez) e a decisão final tem prazos de 20 dias (obras de edificação e demolição), 30 dias (obras de urbanização) ou 45 dias (loteamentos), também com deferimento tácito.
Com menos controlo prévio, o rigor técnico do projeto e uma instrução completa passam a ser a principal salvaguarda do dono de obra. Fontes oficiais: Ordem dos Arquitetos e Diário da República (DL 108/2026). Confirme sempre o enquadramento concreto do seu caso com um técnico habilitado.
Que tipo de licença ou autorização precisa para a sua obra
Esta é a primeira pergunta a responder antes de qualquer outra diligência. O RJUE divide as obras em três categorias com procedimentos completamente distintos: licença de construção, comunicação prévia e obras isentas. Escolher o procedimento errado significa atrasos, devoluções do processo e, em casos extremos, infrações urbanísticas com coimas associadas.
Quando é obrigatória a licença de construção em Portugal
A licença de construção aplica-se a obras com impacto significativo na estrutura, volumetria ou uso do imóvel. Construções de raiz e ampliações que não caibam na comunicação prévia, intervenções em imóveis classificados ou em vias de classificação e demolições não previstas em licença de obras de reconstrução seguem, em regra, a via da licença. As demolições de edificações ilegais estão, essas, isentas de controlo prévio (alínea i) do n.º 1 do artigo 6.º). Uma operação sujeita a licença executada sem o título adequado é ilegal e pode ser objeto de embargo e de coima. Se a obra já foi executada sem licença, existe um caminho próprio de regularização — a legalização de construções existentes.
Comunicação prévia, declaração prévia de obras e intervenções isentas
A comunicação prévia não é o regime das obras pequenas: é a via aplicável quando os parâmetros urbanísticos já estão definidos, designadamente em plano de pormenor, unidade de execução ou operação de loteamento, ou em zona urbana consolidada, nos termos do n.º 4 do artigo 4.º do RJUE. Desde o Decreto-Lei n.º 10/2024 deixou de ser emitido alvará nestes casos: a operação é titulada pelo comprovativo do pagamento das taxas e pelo modelo de comunicação submetido. A partir de 1 de outubro de 2026, o título da comunicação prévia é formalmente um conjunto de documentos: o comprovativo do pagamento das taxas, o modelo preenchido e o comprovativo da submissão (artigo 4.º-A). As obras isentas de controlo prévio (artigos 6.º e 6.º-A do RJUE) vão muito além das pequenas reparações: incluem, entre outras, as obras de conservação; as obras de alteração no interior dos edifícios que não afetem a estrutura, as fachadas, a cércea ou as coberturas; as obras de escassa relevância urbanística (por exemplo, anexos com área até 10 m² e altura até 2,2 m, muros até 1,8 m que não confinem com a via pública, estufas de jardim, equipamentos de lazer, painéis solares dentro dos limites legais ou a substituição de janelas por outras energeticamente mais eficientes); e as operações precedidas de informação prévia favorável qualificada. A partir de 1 de outubro de 2026, ficam também isentas as obras de reconstrução que reponham o último antecedente válido. Os regulamentos municipais podem acrescentar outros casos. A isenção nunca dispensa o cumprimento dos planos e das normas técnicas aplicáveis, nem a comunicação do início dos trabalhos à câmara até cinco dias antes (artigo 80.º-A); a partir de 1 de outubro, as obras de conservação apenas no interior ficam dispensadas dessa comunicação. É sempre essencial confirmar o regime aplicável junto da câmara municipal antes de iniciar qualquer trabalho.
A utilização do edifício após a obra: o passo que muitos esquecem
Depois do Decreto-Lei n.º 10/2024, a utilização de um edifício na sequência de obras sujeitas a controlo prévio já não depende de uma licença ou autorização de utilização emitida pela câmara. No regime vigente até 30 de setembro de 2026 (artigo 62.º-A do RJUE), bastava entregar à câmara o termo de responsabilidade do diretor de obra ou do diretor de fiscalização, declarando que a obra está concluída e foi executada de acordo com o projeto, acompanhado das telas finais apenas quando o projeto tenha sido alterado; o edifício podia ser utilizado logo após essa entrega, que só podia ser recusada se faltassem documentos. A partir de 1 de outubro de 2026, a utilização ou a alteração de utilização após obras sujeitas a licença ou a comunicação prévia (ou isentas ao abrigo da alínea h) do n.º 1 do artigo 6.º) passa a depender da apresentação de uma comunicação prévia, no modelo oficial, com os elementos previstos na portaria e o termo de responsabilidade (nova redação do artigo 62.º-A); a utilização é possível imediatamente após a submissão, seguindo-se o controlo sucessivo pela câmara. Quando a utilização ou a alteração de utilização não seja precedida de obras dessa natureza, aplica-se a comunicação prévia com prazo (artigo 62.º-B). Em qualquer dos casos, convém preparar esta documentação com antecedência, para não atrasar a entrega final do imóvel.
Com efeito, e para referência legal direta, pode consultar o texto do Decreto-Lei n.º 10/2024, que introduziu várias alterações ao regime de licenciamento.
Documentação necessária para o licenciamento de construção em Portugal
Reunir a documentação correta e completa é, na prática, um dos maiores obstáculos ao avanço do processo. Uma só peça em falta pode suspender o prazo de análise e devolver o processo ao ponto de partida. A lista de elementos instrutórios estava fixada na Portaria n.º 71-A/2024, que foi aplicável até 30 de setembro de 2026 e foi revogada pela Portaria n.º 320/2026/1, que aprova os novos modelos e elementos instrutórios. Em qualquer dos casos, vale a pena tratar deste passo com rigor antes de qualquer submissão.
Documentação administrativa e de propriedade
A base de qualquer pedido inclui a certidão de teor do registo predial atualizada, a caderneta predial urbana ou rústica, os documentos de identificação do requerente e, quando aplicável, procuração com poderes adequados. Para terrenos rústicos, é ainda necessário confirmar a viabilidade construtiva junto do PDM (Plano Diretor Municipal) do município, uma etapa que muitos proprietários ignoram e que pode inviabilizar projetos inteiros. Consulte também a nossa peça sobre Como preparar o seu terreno para um pedido de licenciamento para orientações práticas nesta fase inicial.
Peças técnicas do projeto de arquitetura e especialidades
O projeto de arquitetura, com plantas, cortes, alçados e memória descritiva, é o documento central do pedido. Para a maioria das obras, juntam-se também os projetos de especialidades:
- Estruturas (de acordo com os Eurocodes e normas portuguesas)
- Redes de água e esgotos, eletricidade e telecomunicações
- AVAC e segurança contra incêndios em edifícios
Cada projeto deve ser subscrito por um técnico habilitado com o respetivo termo de responsabilidade, nos modelos legalmente aprovados e acompanhado de prova de inscrição válida na associação pública profissional. Cada técnico autor responde, através do seu termo de responsabilidade, pelo cumprimento das normas aplicáveis ao projeto que subscreve; o coordenador de projeto e, na fase de obra, o diretor de obra e o diretor de fiscalização respondem nos termos dos respetivos termos. Já o requerente é responsável pelo correto preenchimento dos formulários e pela instrução do pedido.
Como submeter o pedido à câmara municipal, passo a passo
O processo de licenciamento não começa com a entrega do projeto. Existe uma etapa prévia que pode poupar meses de trabalho e evitar projetos desenvolvidos para terrenos ou enquadramentos inviáveis.
Pedido de informação prévia: o primeiro passo inteligente
O pedido de informação prévia (PIP) permite confirmar, junto da câmara municipal, a viabilidade construtiva de um terreno ou de uma operação urbanística antes de avançar com o projeto completo. Ao abrigo do RJUE, a câmara deliberava sobre o PIP, na redação vigente até 30 de setembro de 2026, no prazo de 20 dias, ou de 30 dias quando o pedido seguisse o n.º 2 do artigo 14.º (artigo 16.º). A partir de 1 de outubro de 2026 esses prazos passam a 15 dias, 30 dias nas demais operações urbanísticas e 45 dias nos loteamentos. Este passo é especialmente relevante para terrenos rústicos, zonas com condicionantes como a RAN ou a REN, ou projetos de maior dimensão onde o investimento em projeto de execução é significativo.
Submissão formal do processo e plataformas disponíveis
Após a elaboração completa do projeto, o pedido é submetido através do balcão único eletrónico do respetivo município, com o pagamento das taxas de apreciação no momento da entrega. A plataforma eletrónica nacional prevista no RJUE, que o DL n.º 10/2024 mandava utilizar a partir de 5 de janeiro de 2026, não chegou a ser efetivamente disponibilizada; a partir de 1 de outubro, a tramitação nessa plataforma só é obrigatória a partir da sua disponibilização, pelo que continuam em uso as plataformas municipais e, onde ainda não exista tramitação eletrónica, pode ser pedida a entrega em papel. No regime vigente até 30 de setembro de 2026, a decisão seguia os prazos globais do artigo 23.º (ver abaixo); a partir de 1 de outubro, há primeiro uma fase de saneamento e apreciação liminar de 20 dias e, depois, a deliberação sobre o projeto de arquitetura em 30 dias, prorrogáveis uma vez. Durante a análise, pode solicitar pareceres de entidades externas como a CCDR, o ICNF ou a IP. Importa notar que a suspensão dos prazos legais segue regras formais previstas na legislação: ocorre quando o requerente é notificado para completar a instrução do processo e não responde dentro do prazo legal estabelecido, não de forma automática a cada pedido da câmara.
Prazos e custos: o que esperar do licenciamento de construção em Portugal
Quanto tempo demora e quanto custa? A resposta depende da dimensão da obra, do município e da qualidade da documentação entregue. Mas existem referências legais concretas que ajudam a planear.
Prazos legais por complexidade da obra
No regime vigente até 30 de setembro de 2026 (RJUE na redação do Decreto-Lei n.º 10/2024), o artigo 23.º definia prazos globais máximos para a deliberação final, contados da submissão e em função da área bruta de construção: 120 dias para obras em edifícios até 300 m², 150 dias entre 300 m² e 2.200 m² e em imóveis classificados, e 200 dias acima de 2.200 m² e para obras de urbanização e loteamentos, findos os quais havia deferimento tácito. A partir de 1 de outubro de 2026 (Decreto-Lei n.º 108/2026), o procedimento passa a ter prazos por fases: saneamento em 20 dias (com mais 10 dias para o requerente corrigir), deliberação sobre o projeto de arquitetura em 30 dias, prorrogáveis uma vez, e decisão final em 20 dias para obras de edificação e demolição, 30 dias para obras de urbanização e 45 dias para loteamentos, sempre com deferimento tácito; os projetos de especialidades são entregues no prazo de seis meses após a aprovação da arquitetura, prorrogável uma vez até três meses. O novo regime aplica-se aos procedimentos iniciados a partir de 1 de outubro e aos que ainda estejam na fase de saneamento e apreciação liminar. Estes prazos estão sujeitos às regras de suspensão previstas na lei, nomeadamente quando o requerente não responde, no prazo legal, a uma notificação para completar a instrução. A qualidade da entrega inicial continua a ter impacto direto na duração real do processo. Com o Decreto-Lei n.º 10/2024, o deferimento tácito passou a aplicar-se: se a câmara não se pronunciar dentro dos prazos legais, o requerente pode avançar com o projeto.

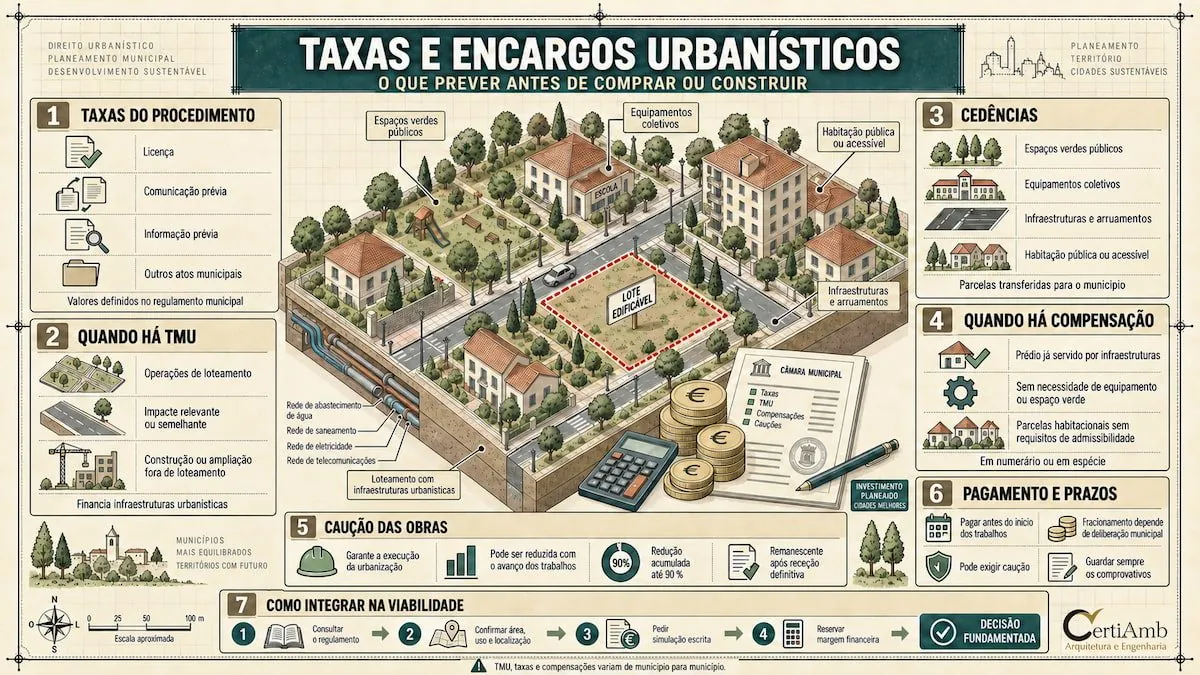

Taxas municipais e custos estimados
As taxas de licenciamento variam conforme o município e são calculadas com base na área de construção, tipologia da obra e índices de localização definidos em cada regulamento municipal. Como ordem de grandeza meramente indicativa para projetos residenciais (valores observados à data desta atualização, que variam muito entre municípios e não resultam de nenhuma tabela oficial única):
- Taxa de apreciação do projeto: 300€ a 800€
- Taxa pela operação urbanística (licença ou comunicação prévia): 500€ a 2.000€
- Taxa de compensação urbanística: 1.000€ a 4.000€ ou mais
Somando todos os encargos administrativos de um projeto residencial típico, o total de taxas pode situar-se, a título indicativo, entre 2.000 € e 7.000 €, sem contar com honorários técnicos. Para valores exatos, é sempre necessário consultar a tabela de taxas urbanísticas do município onde se localiza o projeto.
Erros comuns que atrasam a aprovação da licença de construção
Na nossa experiência, a maioria dos atrasos no licenciamento de construção em Portugal não resulta de problemas insuperáveis com o projeto. Resulta de erros previsíveis que uma instrução cuidada evita desde o início.
Documentação incompleta ou desatualizada
Entregar processos com peças em falta, certidões fora do prazo de validade ou projetos de especialidades sem a assinatura do técnico responsável são os motivos mais comuns de devolução. Cada devolução reinicia contagens e atrasa o início da obra semanas ou meses.
Verificar o checklist exato do município antes de submeter parece óbvio, mas é frequentemente ignorado, sobretudo quando os requisitos de instrução variam de câmara para câmara. Uma revisão sistemática da documentação antes da entrega é, por isso, um passo que raramente se dispensa.
Desconhecimento do PDM e das condicionantes locais
Muitos projetos chegam à câmara municipal com parâmetros urbanísticos incompatíveis com o PDM vigente: cércea excessiva, índices de implantação ultrapassados ou intervenção em zonas com restrições ambientais. A CertiAmb, com presença ativa em Grândola, Lisboa e Cartaxo, trabalha com conhecimento aprofundado dos regulamentos municipais de cada um destes concelhos (incluindo o novo PDM do Cartaxo), o que permite detetar incompatibilidades na fase de estudo prévio, antes de qualquer investimento em projeto de execução.
Não acompanhar o processo após a submissão
O processo não termina na entrega do requerimento. A câmara pode solicitar esclarecimentos, pareceres externos ou correções ao projeto. O requerente tem um prazo legal para responder a cada notificação, verifique junto do técnico responsável o prazo aplicável ao seu processo e a forma da respetiva contagem, uma vez que a sua inobservância pode resultar no arquivamento do pedido. Um acompanhamento ativo, feito pelo técnico responsável, é indispensável para manter o processo em movimento.
Da aprovação ao início da utilização: fechar o ciclo
Obter a aprovação do projeto é o fim de uma fase, não o fim do processo. A obra ainda precisa de ser concluída dentro dos parâmetros aprovados e de cumprir um conjunto de formalidades antes de poder ser habitada ou utilizada legalmente.
Após a conclusão das obras, o diretor de obra (ou o diretor de fiscalização) subscreve o termo de responsabilidade que declara a obra concluída e executada de acordo com o projeto, e são preparadas as telas finais (plantas tal-como-construído) quando o projeto tenha sofrido alterações. Não há uma licença de utilização a emitir pela câmara: até 30 de setembro de 2026, a utilização dependia da entrega desses documentos; desde 1 de outubro, depende da apresentação da comunicação prévia prevista no artigo 62.º-A, seguida de controlo sucessivo pela câmara. Conforme a operação e a portaria aplicável, podem ainda ser exigidos outros elementos, como os relativos às ligações às redes de água e esgotos ou o certificado energético do SCE.
Sem essa documentação relativa ao início de utilização, entregue nos termos do RJUE (artigo 62.º-A), o imóvel não está em condições de ser legalmente habitado nem arrendado para fins habitacionais, por mais que a obra esteja fisicamente concluída. Edifícios mais antigos podem dispor de um alvará ou título de utilização emitido ao abrigo de regimes anteriores, que continua a ser relevante. A comercialização de um imóvel sem a documentação adequada acarreta consequências jurídicas e fiscais específicas, pelo que se recomenda sempre verificar o enquadramento concreto com um técnico habilitado.
Conclusão
O licenciamento de construção em Portugal, o que em contexto internacional se designa por construction permit Portugal, é um processo estruturado, com regras claras, mas que exige atenção a múltiplos detalhes técnicos, administrativos e regulamentares. Perceber antecipadamente o tipo de autorização necessária, preparar uma instrução completa e manter o acompanhamento ativo junto da câmara municipal são os aspetos que mais influenciam a duração e o sucesso de um pedido.
Trabalhar com uma equipa técnica integrada que coordene arquitetura, engenharia e consultoria num único interlocutor faz uma diferença real no tempo e no custo total do projeto. A CertiAmb oferece exatamente isso: uma equipa multidisciplinar com conhecimento dos regulamentos locais de concelhos como Lisboa, Santarém, Grândola, Setúbal, Almeirim e Cartaxo, que acompanha cada processo do estudo prévio à documentação de início de utilização, sem transferir responsabilidades entre gabinetes externos. Saiba mais sobre os nossos projetos de arquitetura e licenciamento em Portugal e como podemos acompanhá-lo em todas as fases.
Se está a planear uma obra em Portugal e quer evitar atrasos desnecessários, o primeiro passo é confirmar a viabilidade do seu projeto antes de avançar para o desenho. Fale com a equipa da CertiAmb e comece com o pé direito.
Leitura relacionada
- Novo PDM do Cartaxo: o que muda, tema a tema — solo urbano ou rústico, pisos e legalização de preexistências.
- Como preparar o seu terreno para um pedido de licenciamento — checklist prático da fase inicial.
- Obras isentas de controlo prévio e o Simplex Urbanístico — quando não precisa de licença.
- Legalização de construções existentes — como regularizar obras feitas sem licença.
- O fim do RGEU e o caminho para o Código da Construção — as novas normas técnicas da edificação.
- Construir ou comprar casa em Portugal: o que compensa mais?
- Arquitetura e engenharia no Cartaxo — serviços e licenciamento no concelho.
- Projetos de arquitetura e licenciamento · Projetos de especialidades de engenharia · Consultoria e gestão de obra
Nota de atualização (1 de agosto de 2026): o adiamento foi publicado. O Decreto-Lei n.º 155-B/2026, de 31 de julho alterou o n.º 1 do artigo 13.º do Decreto-Lei n.º 108/2026 e fixou a entrada em vigor da revisão do RJUE em 1 de outubro de 2026. Até 30 de setembro de 2026 aplicou-se o regime anterior; desde 1 de outubro aplica-se o novo. Detalhes no artigo sobre o DL 108/2026.
Este artigo tem caráter meramente informativo e não constitui aconselhamento jurídico, fiscal ou técnico. Cada situação deve ser avaliada individualmente por um profissional qualificado.
