Insights

Obras isentas de controlo prévio: o que o Simplex Urbanístico mudou e o que muda em agosto de 2026

A ideia de que certas obras "não precisam de licença" é das mais difundidas — e das mais mal interpretadas — no setor da construção em Portugal. É verdade que o Regime Jurídico da Urbanização e Edificação (RJUE) isenta um conjunto de obras de licença e de comunicação prévia, e que o Simplex Urbanístico alargou essa lógica de simplificação. Mas isenção de controlo prévio não significa isenção de regras: quem executa uma obra "isenta" continua obrigado a cumprir os planos municipais, as normas técnicas de construção e o regime de proteção do património — e responde por esse cumprimento em sede de fiscalização.

O tema ganha atualidade redobrada: o Decreto-Lei n.º 108/2026, de 29 de maio, procedeu a uma nova revisão do RJUE — corrigindo os constrangimentos de execução do Simplex — e as suas alterações entram em vigor a 3 de agosto de 2026. Neste artigo sintetizamos o que está hoje isento, o que o Simplex mudou, o que vai mudar em agosto e os riscos de avançar sem apoio técnico.

O que significa "controlo prévio" — e onde está a isenção

O controlo prévio das operações urbanísticas é o mecanismo pelo qual a câmara municipal aprecia uma obra antes da sua execução. Nos termos do artigo 4.º do RJUE (Decreto-Lei n.º 555/99, de 16 de dezembro, na redação atual), reveste, em regra, a forma de licença ou de comunicação prévia. A isenção está prevista nos artigos 6.º (isenção de licença e comunicação prévia), 6.º-A (obras de escassa relevância urbanística) e 7.º (operações promovidas pela Administração Pública ou para fins de interesse público).

Estar isento significa apenas que a obra pode ser executada sem procedimento de licenciamento ou comunicação — não que escape ao ordenamento jurídico. Este ponto, aparentemente óbvio, é a origem da maioria dos problemas que encontramos em obra e, mais tarde, na venda dos imóveis.

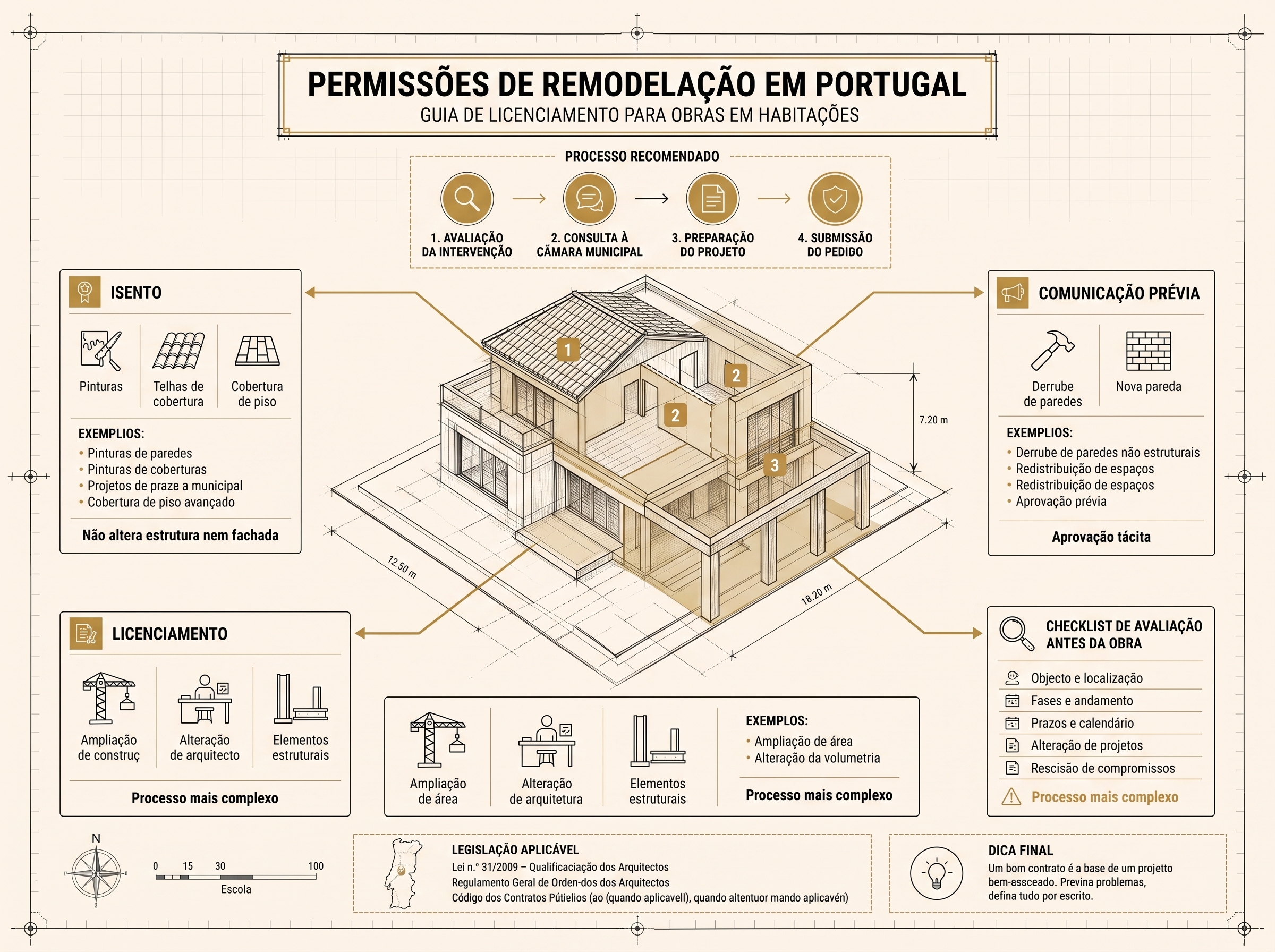

Que obras estão hoje isentas de licença e comunicação prévia

Na redação em vigor em julho de 2026, dispensam controlo prévio, entre outras:

  • Obras de conservação — manutenção e restauro que não alterem a estrutura, a forma das fachadas ou o tipo de materiais de revestimento;
  • Obras de alteração no interior de edifícios ou frações, desde que não modifiquem a estrutura de estabilidade, as fachadas, a cércea ou a forma dos telhados e coberturas;
  • Obras de escassa relevância urbanística (artigo 6.º-A) — por exemplo, pequenos anexos e arrumos de reduzida dimensão (em regra, altura até 2,2 m e área até 10 m²), muros de vedação até 1,8 m não confinantes com a via pública e muros de suporte até 2 m, estufas de jardim, equipamento lúdico associado à edificação principal e a substituição de caixilharias por soluções energeticamente mais eficientes que mantenham o desenho original;
  • Painéis solares fotovoltaicos, coletores térmicos e geradores eólicos associados à edificação principal, dentro de limites dimensionais definidos na lei (por exemplo, os painéis não podem exceder a área da cobertura nem a altura desta em 1 m);
  • Destaque de parcela, verificadas as condições legais;
  • Operações precedidas de informação prévia favorável que contemple todos os parâmetros urbanísticos relevantes.

Os regulamentos municipais podem especificar outras obras de escassa relevância urbanística, pelo que o enquadramento concreto deve ser sempre confirmado município a município — um dos motivos pelos quais o apoio ao licenciamento começa antes de se decidir sequer se há procedimento a instruir. Atenção: em imóveis classificados ou em vias de classificação, e nas respetivas zonas de proteção, o regime é mais exigente e a maioria destas isenções não se aplica.

O que o Simplex Urbanístico (DL 10/2024) mudou

O Decreto-Lei n.º 10/2024, de 8 de janeiro — o chamado Simplex Urbanístico — reformou o RJUE e vários regimes conexos com uma lógica de "licenciamento zero". As alterações com maior impacto prático:

  • Comunicação prévia sem apreciação: a comunicação prévia passou a ser uma mera comunicação, sem saneamento nem decisão municipal — apresentados os elementos e pagas as taxas (por autoliquidação), a obra pode avançar;
  • Deferimento tácito efetivo: o silêncio da administração no prazo legal passou a valer como deferimento, com comprovativo emitido para garantir a segurança jurídica;
  • Dispensa do alvará de obras: substituído pelo comprovativo do pagamento das taxas;
  • Utilização simplificada: a licença de utilização deu lugar, na generalidade dos casos, a uma comunicação suportada em termos de responsabilidade dos técnicos, com vistoria apenas em situações específicas;
  • Informação prévia reforçada, com validade de dois anos;
  • Elementos instrutórios uniformizados pela Portaria n.º 71-A/2024, de 27 de fevereiro, que revogou a Portaria n.º 113/2015 e aprovou os modelos dos termos de responsabilidade;
  • Plataforma Eletrónica dos Procedimentos Urbanísticos, de utilização obrigatória pelos municípios desde 5 de janeiro de 2026.

Na prática, o Simplex transferiu grande parte do controlo público para a responsabilidade privada: do dono de obra e, sobretudo, dos técnicos que subscrevem projetos e termos de responsabilidade. É um regime mais rápido — mas menos tolerante ao erro.

O que vai mudar a 3 de agosto de 2026: o DL 108/2026

A aplicação do Simplex revelou dificuldades de articulação e disparidades entre municípios. Para as corrigir, o Decreto-Lei n.º 108/2026, de 29 de maio, procedeu à 21.ª alteração ao RJUE, alterando também o RGEU, o regime da reabilitação urbana e o próprio DL 10/2024. As alterações ao RJUE entram em vigor no dia 3 de agosto de 2026 e aplicam-se aos procedimentos iniciados após essa data e aos pendentes em fase de saneamento. Destacamos:

  • Três formas de procedimento: licença, comunicação prévia (mera comunicação) e a nova comunicação prévia com prazo, generalizando-se a comunicação prévia nas áreas com parâmetros urbanísticos previamente definidos (plano de pormenor, unidade de execução, loteamento ou zona urbana consolidada);
  • Obras de reconstrução isentas: a reconstrução que reponha o "último antecedente válido" do edifício — reconstituindo a composição formal das fachadas e a cobertura — fica isenta de licença e de comunicação prévia, incluindo em zonas de proteção de imóveis classificados;
  • Alterações interiores com intervenção estrutural: passam a poder beneficiar de isenção desde que acompanhadas de projeto de estabilidade e termo de responsabilidade de técnico habilitado — e de projeto de reforço sísmico, quando exigível —, entregues com a informação de início dos trabalhos;
  • Título urbanístico reintroduzido: conjunto documental que titula a operação (requerimento-síntese, comprovativo de pagamento e comprovativo de deferimento ou submissão), cuja existência passa a ter de ser mencionada nos contratos de transmissão de imóveis, sob pena de anulabilidade;
  • Controlo sucessivo balizado: a verificação municipal da conformidade legal das comunicações prévias caduca no prazo de um ano, sem prejuízo da fiscalização, a todo o tempo, da conformidade da obra com os projetos;
  • Prazos intercalares repostos — 30 dias para a apreciação do projeto de arquitetura, 20 dias para a deliberação final sobre obras de edificação —, com deferimento tácito no fim de cada prazo;
  • Contraordenações repostas e ajustadas, incluindo a realização de operações urbanísticas não tituladas e a execução de obra sem a informação de início dos trabalhos;
  • RGEU mantém-se em vigor: a revogação prevista no Simplex só produzirá efeitos quando for publicada a futura regulação técnica da edificação.

Os limites da isenção: o que continua a aplicar-se

O n.º 8 do artigo 6.º do RJUE é claro: a isenção não dispensa a observância das normas legais e regulamentares aplicáveis. Numa obra isenta continuam a valer, entre outros:

  • os planos municipais e intermunicipais (PDM, planos de urbanização e de pormenor) e as servidões e restrições de utilidade pública;
  • o RGEU e as normas técnicas de construção — estabilidade, térmica, acústica, segurança contra incêndio, redes prediais;
  • o regime de proteção do património cultural, nas zonas classificadas e de proteção;
  • a obrigação de informação sobre o início dos trabalhos (artigo 80.º-A) e o pagamento das taxas devidas;
  • a fiscalização municipal, que abrange os aspetos exteriores e interiores das edificações.

Além do quadro urbanístico, há limites civis que ninguém dispensa: em edifícios em propriedade horizontal, intervenções que toquem em partes comuns ou na fachada exigem autorização do condomínio, e as obras não podem prejudicar a segurança de prédios vizinhos.

Os riscos de fazer obra "isenta" sem apoio técnico

A experiência mostra que os problemas nascem quase sempre de um erro de qualificação inicial. Os mais frequentes:

  • Classificar mal a obra: uma "alteração interior" que mexe numa parede estrutural, ou uma "reconstrução" que amplia área ou volume, deixa de estar isenta — e passa a ser uma obra ilegal, sujeita a embargo, a medidas de reposição da legalidade e a procedimento de legalização;
  • Ignorar as normas técnicas: a obra pode cumprir o RJUE e falhar o RGEU, a acústica ou a segurança contra incêndio — com responsabilidade de quem a executou;
  • Omitir a informação de início dos trabalhos ou o pagamento de taxas, o que constitui contraordenação;
  • Comprometer a venda futura: com o DL 108/2026, a existência (ou não) de título urbanístico passa a constar dos contratos de transmissão — obras mal enquadradas tornam-se visíveis no momento da escritura e depreciam o imóvel;
  • Intervir na estrutura sem projeto: a partir de agosto de 2026, a isenção de obras interiores com impacto estrutural depende de projeto de estabilidade e termo de responsabilidade — sem eles, não há isenção nem segurança.

As coimas previstas no artigo 98.º do RJUE podem atingir valores muito significativos, e a demolição do que foi construído em desconformidade é o cenário-limite. O custo de uma verificação técnica prévia é marginal em comparação.

Como a CertiAmb enquadra estas obras

Na CertiAmb, qualquer intervenção — mesmo aparentemente simples — começa por uma verificação de enquadramento: a obra está isenta? Em que alínea? Que normas técnicas se aplicam? Que elementos devem acompanhar a informação de início dos trabalhos? Esta análise articula o projeto de arquitetura e o licenciamento com os projetos de especialidades de engenharia — incluindo o projeto de estabilidade, cada vez mais central no novo regime — e, quando necessário, com a fiscalização e gestão de obra.

É a mesma abordagem integrada que aplicamos aos processos de licenciamento completos, descritos no nosso artigo sobre como funciona o licenciamento de construção em Portugal. A diferença está na escala — não no rigor.

Perguntas frequentes

Preciso de licença para obras no interior da minha casa?
Em regra, não. As obras de alteração no interior estão isentas desde que não modifiquem a estrutura, as fachadas, a cércea ou a cobertura. A partir de 3 de agosto de 2026, obras interiores com intervenção na estabilidade podem manter a isenção, desde que acompanhadas de projeto de estabilidade e termo de responsabilidade de técnico habilitado.

Uma obra isenta dispensa o cumprimento do PDM e do RGEU?
Não. A isenção não dispensa o cumprimento dos planos municipais, das servidões, das normas técnicas de construção nem do regime do património — e a obra pode ser fiscalizada a todo o tempo.

Tenho de avisar a câmara municipal antes de iniciar uma obra isenta?
Sim. As obras isentas estão sujeitas à informação sobre o início dos trabalhos (artigo 80.º-A do RJUE) e ao pagamento das taxas devidas. A execução sem essa informação constitui contraordenação.

O que muda a 3 de agosto de 2026?
Entra em vigor a revisão do RJUE do Decreto-Lei n.º 108/2026: três formas de procedimento, isenção das obras de reconstrução que reponham o último antecedente válido, reintrodução do título urbanístico — com menção obrigatória nos contratos — e caducidade do controlo sucessivo das comunicações prévias no prazo de um ano.

E se a obra não couber em nenhuma isenção?
Fica sujeita a licença ou a comunicação prévia, com os elementos instrutórios da Portaria n.º 71-A/2024 — projetos de arquitetura e de especialidades e termos de responsabilidade. Explicamos o processo no artigo sobre licenciamento de construção.

Notas finais

O regime das obras isentas é hoje mais generoso — e mais exigente — do que nunca: o Simplex Urbanístico e o DL 108/2026 trocaram o controlo prévio da administração pela responsabilização de quem projeta e executa. Para o dono de obra, isso significa que a pergunta certa não é "preciso de licença?", mas "quem me garante que esta obra cumpre tudo o que a lei exige?". Se está a planear uma intervenção e quer um enquadramento seguro antes de avançar, fale com a equipa da CertiAmb.
