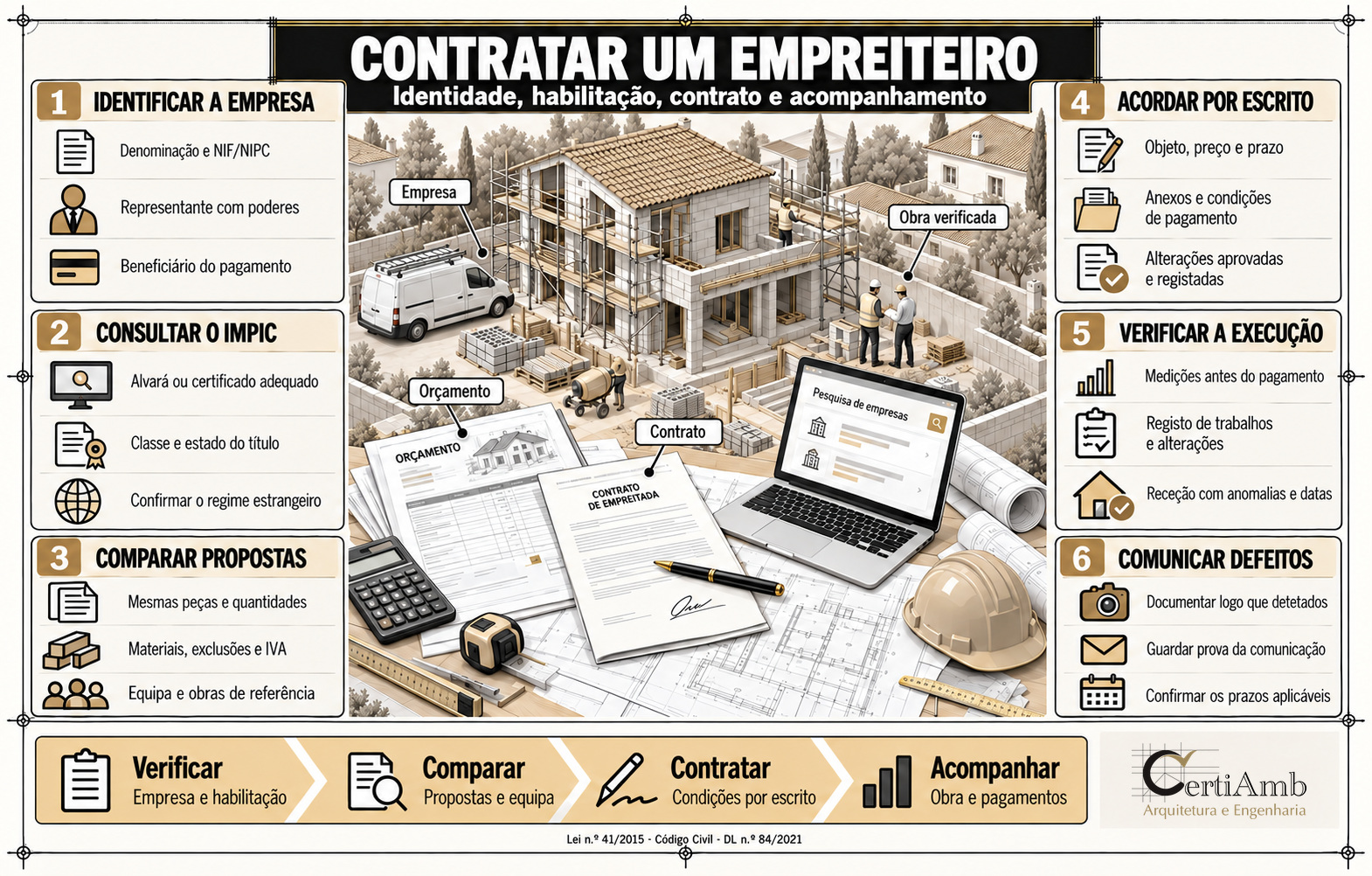

Engager un entrepreneur au Portugal : alvará, contrat et garanties

Avant d’engager un entrepreneur au Portugal, le maître d’ouvrage doit savoir qui signe, quels travaux le prix comprend et comment leur exécution sera vérifiée. Un total attractif laisse ces questions ouvertes si le devis n’identifie pas l’entreprise, les matériaux et les exclusions.

La vérification commence par les documents de l’entreprise et ses habilitations auprès de l’IMPIC. Elle se poursuit avec les références, des devis comparables et un contrat permettant de suivre délais, paiements et modifications. Chaque vérification a sa fonction. Aucune ne garantit, à elle seule, l’achèvement du chantier.

Confirmer l’entreprise et les pouvoirs du signataire

Demandez la dénomination complète, le numéro fiscal (NIF ou NIPC), l’adresse et les coordonnées. Comparez ces éléments dans le devis, le titre de l’IMPIC, le contrat et les factures. Si le nom commercial diffère de la dénomination enregistrée, clarifiez leur relation avant de payer.

Pour une société, consultez la certidão permanente (extrait du registre du commerce) et vérifiez qui la représente et selon quelles modalités elle s’engage. Une seule signature peut être insuffisante si plusieurs signatures sont requises. Pour un mandataire, demandez la procuration et vérifiez les pouvoirs relatifs au contrat. Contrôlez aussi le bénéficiaire du paiement : un compte appartenant à un tiers nécessite une explication documentée.

IMPIC : vérifier l’habilitation adaptée aux travaux

La Lei n.º 41/2015 du 3 juin distingue les titres pour travaux privés et publics. Pour une entreprise établie au Portugal exécutant des travaux privés, vérifiez l’alvará ou le certificat et son statut dans la consultation publique de l’IMPIC. Conservez le résultat daté.

L’IMPIC propose des recherches distinctes pour les alvarás, les certificats, les enregistrements et les prestations occasionnelles. Consultez aussi les titres annulés depuis moins d’un an. Les autres recherches figurent dans le menu de consultation de l’IMPIC.

  • L’alvará pour travaux privés autorise des travaux dans la limite financière de sa classe. Il ne répertorie pas de catégories ni de sous-catégories et ne dispense pas des exigences techniques propres au chantier (article 24).
  • Le certificat pour travaux privés couvre des travaux jusqu’à 20 % du plafond de la classe 1 (article 25). Celle-ci étant fixée à 200 000 € par la Portaria n.º 212/2022, cette limite correspond à 40 000 €.
  • L’alvará pour travaux publics contient des catégories et sous-catégories propres à ce régime. Il autorise aussi des travaux privés dans la classe accordée (article 6, paragraphe 3).

Identifiez les intervenants spécialisés, les sous-traitants et les professionnels responsables. L’habilitation de l’entreprise ne remplace pas la vérification des qualifications exigées pour l’équipe et les travaux concernés. Les titres pour travaux privés sont valables pour une durée indéterminée, mais peuvent être suspendus ou annulés ; vérifiez à nouveau leur statut en cas de changement pertinent pendant le chantier.

L’article 28 permet des prestations occasionnelles et sporadiques par des entreprises légalement établies dans un autre État de l’Espace économique européen (EEE), sans établissement au Portugal. L’article 27 concerne l’établissement au Portugal et couvre tant la reconnaissance des autorisations de l’EEE que les entreprises ressortissantes d’États signataires de l’Accord général sur le commerce des services de l’Organisation mondiale du commerce. Dans les cas prévus à l’article 28, l’habilitation peut ne pas dépendre d’un enregistrement déjà visible. Une recherche sans résultat impose de clarifier le régime auprès de l’IMPIC ; cette exception ne vaut pas pour toute entreprise étrangère.

Expérience, équipe et capacité d’exécution

Demandez des références de travaux comparables par leur ampleur et leurs solutions constructives, avec l’autorisation de contacter les clients. Confirmez le rôle réel de l’entreprise, l’équipe disponible, les prestations sous-traitées et l’interlocuteur quotidien sur le chantier. Des photographies ne suffisent pas à établir qui a réalisé les travaux.

Demandez comment seront commandés les matériaux à long délai de livraison et quels autres engagements conditionnent le démarrage. L’habilitation de l’IMPIC ne garantit pas la trésorerie future. Une entreprise récente doit être évaluée sur ses éléments concrets, notamment l’expérience de son équipe ; sa date de création ne prouve pas, à elle seule, un risque de défaillance.

Ce que montrent les données sectorielles de 2026

Dans son communiqué du 14 octobre 2026, Iberinform rapporte 164 entreprises dans son indicateur d’insolvabilité pour la catégorie « Construction et travaux publics », de janvier à septembre 2026, soit 18 % de plus que sur la même période de 2025. Il indique également 6 000 créations d’entreprises dans cette catégorie et sur cette période, en hausse de 12 %.

Le communiqué ne fournit pas de méthodologie détaillée du comptage, de la classification des procédures ou de la correspondance avec les codes d’activité. La hausse de 18 % concerne le nombre rapporté, pas la proportion d’entrepreneurs insolvables. Ces indicateurs ne permettent ni d’estimer le risque d’une entreprise ni de comparer les insolvabilités aux seules sociétés nouvellement créées. Ils apportent un contexte à la vérification de chaque contrat.

Comparer le contenu des devis

Remettez aux candidats la même version des pièces du projet et du quantitatif. Comparez unités, quantités, prix unitaires, matériaux, équipements, main-d’œuvre et exclusions. Précisez qui prend en charge transport, échafaudages, déchets, essais, raccordements et travaux préparatoires. Une ligne « à définir » doit avoir une méthode de validation et de calcul convenue.

Demandez un montant hors TVA, un traitement fiscal et un total à payer clairement présentés. Un prix indiqué hors TVA ne prouve pas une facturation irrégulière ; il faut établir ce qui sera facturé et à quelles conditions. Vérifiez aussi la durée de validité du devis et les règles de révision du prix.

Contrat écrit : minimum légal et conditions à convenir

L’article 26 de la Lei n.º 41/2015 impose un écrit aux contrats et sous-contrats de travaux privés soumis au droit portugais dont le montant dépasse 10 % du plafond de la classe 1, soit actuellement 20 000 €. Le dépassement n’inclut pas l’égalité au seuil. Le contenu minimum comprend l’identification complète des parties ; les alvarás, certificats ou enregistrements préalablement accordés ou effectués par l’IMPIC ; l’objet, avec les pièces écrites et graphiques lorsqu’elles existent ; le montant et le délai d’exécution.

Le non-respect de ce paragraphe entraîne la nullité du contrat, que l’entreprise engagée par le maître d’ouvrage ne peut toutefois invoquer (paragraphe 3). Même en dessous du seuil, nous recommandons un accord écrit permettant de comparer les prestations convenues aux travaux exécutés.

Au-delà du minimum légal, convenez du mode de fixation du prix, des étapes, des conditions de démarrage, des paiements, de la réception et du traitement des modifications et retards. Retenues, pénalités et garanties d’avance sont des clauses à définir et à examiner ; elles ne constituent pas un ensemble universellement obligatoire. Identifiez les assurances applicables et demandez les justificatifs, l’étendue des garanties et leur validité.

Relier les paiements aux travaux vérifiés

Le plan de paiement doit permettre de rapprocher chaque somme des travaux prévus et exécutés. Convenez de qui prépare et valide les situations de travaux, du délai de contrôle et des pièces nécessaires au paiement. Suivez séparément le montant du contrat, les modifications approuvées, les avances, les travaux mesurés et les paiements effectués.

Pour une avance sur matériaux, identifiez la commande, le fournisseur, la livraison prévue et son imputation sur les paiements suivants. Évaluez la nécessité d’une garantie spécifique. Une retenue ou une garantie bancaire offre la protection prévue par ses conditions ; elle n’élimine pas le risque d’interruption du chantier.

Documenter les modifications et la réception

Avant d’exécuter une modification, consignez sa raison, la solution, le prix, l’effet sur le délai et son approbation. Joignez le plan ou la spécification révisés. En cas d’urgence, consignez l’instruction et complétez la documentation dès que possible. Les photographies datées et comptes rendus de réunion aident à reconstituer les faits.

À la réception, comparez les travaux au contrat, relevez les anomalies et prestations restantes, puis fixez les responsables et dates de correction. Conservez le procès-verbal, les essais, les manuels et les justificatifs de remise. Corrections et paiements doivent suivre les conditions convenues et les droits applicables.

Défauts : identifier le régime avant de calculer les délais

L’article 1225 du Code civil portugais prévoit une responsabilité pour certains travaux de construction, modification ou réparation d’immeubles destinés à durer, pour des défauts répondant à ses conditions et apparaissant dans les cinq ans suivant la remise ou pendant la garantie convenue. Il fixe également des délais propres de signalement et d’exercice des droits. Cette règle ne couvre pas tous les régimes applicables.

Dans les relations relevant du Decreto-Lei n.º 84/2021 sur la protection des consommateurs, les défauts de conformité des immeubles d’habitation existant lors de la remise doivent se manifester dans les dix ans pour les éléments constructifs structurels et dans les cinq ans pour les autres (article 23). Le défaut de conformité apparu pendant ces dix ou cinq ans est présumé exister lors de la remise, sauf incompatibilité avec la nature du bien ou les caractéristiques du défaut (article 23, paragraphe 4). L’article 25 prévoit un délai distinct de trois ans depuis la communication pour les droits de l’article 24, avec les suspensions légales. Il faut vérifier l’objet, la qualité de consommateur et la date du contrat : le texte est entré en vigueur le 1er janvier 2022 et l’article 53 délimite son application dans le temps. L’application aux biens fournis dans un contrat de travaux exige les adaptations de l’article 3 ; ces délais ne se transposent pas automatiquement à toute réparation.

En cas de défaut, documentez-le et signalez-le à l’entrepreneur dès sa découverte, par un moyen permettant d’en conserver la preuve. Selon le régime général du contrat de travaux du Code civil, le signalement doit intervenir dans les 30 jours suivant la découverte, sous peine de déchéance des droits (article 1220) ; pour les travaux relevant de l’article 1225, le délai de signalement est d’un an. Ces délais ne s’appliquent pas automatiquement aux relations couvertes par le régime spécial de consommation. Rassemblez le contrat, les dates de remise et de découverte, les échanges et les interventions antérieures pour une évaluation juridique du délai et du recours approprié. N’attendez pas la fin d’une supposée garantie unique.

Questions fréquentes

L’alvará confirme-t-il la qualité et la stabilité financière ?
Il confirme l’habilitation selon le titre et son statut. L’expérience, l’équipe disponible et la capacité à exécuter le contrat nécessitent des vérifications distinctes. Il ne garantit pas la trésorerie future.

Le contrat écrit est-il obligatoire à partir de 20 000 € ?
L’article 26 impose un écrit lorsque le montant dépasse 10 % du plafond de la classe 1, actuellement 20 000 €. Le seuil doit être dépassé, pas simplement atteint. Nous recommandons aussi un écrit en dessous.

Quel pourcentage d’avance est sûr ?
Aucun pourcentage ne garantit l’achèvement. Convenez de l’objet de l’avance, des justificatifs, d’une éventuelle garantie et de son imputation sur les paiements suivants.

Tous les défauts ont-ils les mêmes délais ?
Non. Le régime dépend du contrat, de sa date, de son objet et de la qualité des parties. Apparition du défaut, communication et exercice des droits correspondent à des délais différents, à vérifier pour le cas concerné.

Préparer la décision de confier les travaux

Avant de signer, réunissez l’identification et les pouvoirs du représentant, la consultation de l’IMPIC, les références, le devis détaillé et le contrat final avec ses annexes. CertiAmb peut accompagner la comparaison technique des offres et le suivi du chantier, notamment les vérifications de quantités et la documentation des modifications. Les clauses et délais de réclamation doivent être examinés avec un conseil juridique adapté au contrat.

La procédure municipale des travaux est une vérification distincte, expliquée dans notre guide des autorisations. Pour le traitement fiscal, consultez le guide de la TVA dans la construction.

Cet article est fourni à titre purement informatif et ne constitue pas un conseil juridique, fiscal ou technique. Chaque situation doit être évaluée individuellement par un professionnel qualifié.
